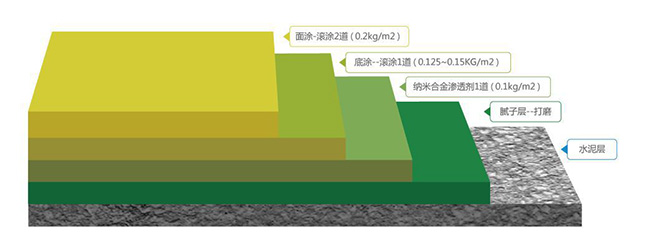

1.基层修补
基体上缺棱掉角、不平整部位需用腻子修补嵌填平整。
2.涂料施工
涂料施工时检查表面腻子应坚实牢固,不得粉化、起皮和裂纹。腻子干燥后,应打磨平整 光滑,并清理干净。
3.渗透剂施工
用短毛滚筒滚涂,滚涂均匀,表干可能会留下滚筒痕迹此为正常现象,在温度不低于15℃的条件下,自然干燥12小时以上可进行底漆施工。
4.底漆施工
渗透剂表干后用短毛滚筒进行底漆施工,滚涂过程中不透底、不流挂、不显刷纹,在温度不低于15℃的条件下,自然干燥12小时以上可进行面漆施工。
5.面漆施工
在温度不低于15℃的条件下,用短毛滚筒施工确保滚涂过程中不透底、不流挂、不显刷纹。施涂过程中不得用水任意稀释。 二次施涂必须在一涂涂料表干后进行,完全固化后不能进行二次滚涂,间隔时间应控制在1-2小时。(表干即不粘手涂膜能划破)
水性纳米建筑涂料施工注意:
- 腻子要干透至7天以上,方能做封闭渗透剂。(表干即不粘手涂膜能划破)
- 封闭渗透剂完工12小时以上才能做底漆。
- 底漆完工12小时以上才能做面漆。
- 面漆为双组份涂料,将B加入A中,持续搅拌时间应大15分钟,并放置15分钟即可施工。(若搅拌、放置时间不够,可能会出现开裂等质量问题。)
- 面漆施工两道,两道之间的施工间隔为2-4小时。(若时间间隔太长,会出现涂层脱落等现象。)
- 面漆混合后,使用时间不应超过6小时,并和温度有关,温度越高, 使用时间越短。(超过30度使用时间不应超过4小时。若使用时间过长,涂料变稠后施工,会导致涂层开裂。)
